一个项目里坐着产品、技术、运营和客服,不等于已经有了团队。真正的团队,会让分散在不同人手里的信息在恰当的时点汇合,让成员知道该由谁决定、何时补位,并把一次交付留下的经验带到下一次任务中。
本章跟随“邻里优选”渠道改版小组走一遍。负责人林清要在三周内把门店自提功能接入小程序:产品同事掌握用户流程,工程师掌握接口风险,运营同事掌握门店规则,客服最先听到用户的抱怨。项目能否按期上线,不取决于哪位成员最忙,而取决于这些知识能否接成一条可靠的协作链。
第一周的例会上,四个人都带来了各自的完成清单。产品说页面原型已完成,技术说接口正在开发,运营说门店已收到通知。直到客服补充“用户不知道订单何时可取”,大家才发现:页面文案、门店确认和异常通知其实彼此相连,却没人把它们当成同一个结果来管理。
这就是“工作小组”和“团队”的分界。小组可以共享负责人、办公区或会议;团队还需要成员工作之间存在真实的任务互依。一个人的交付会改变另一个人的工作条件,最终成果也应由全体共同守住。

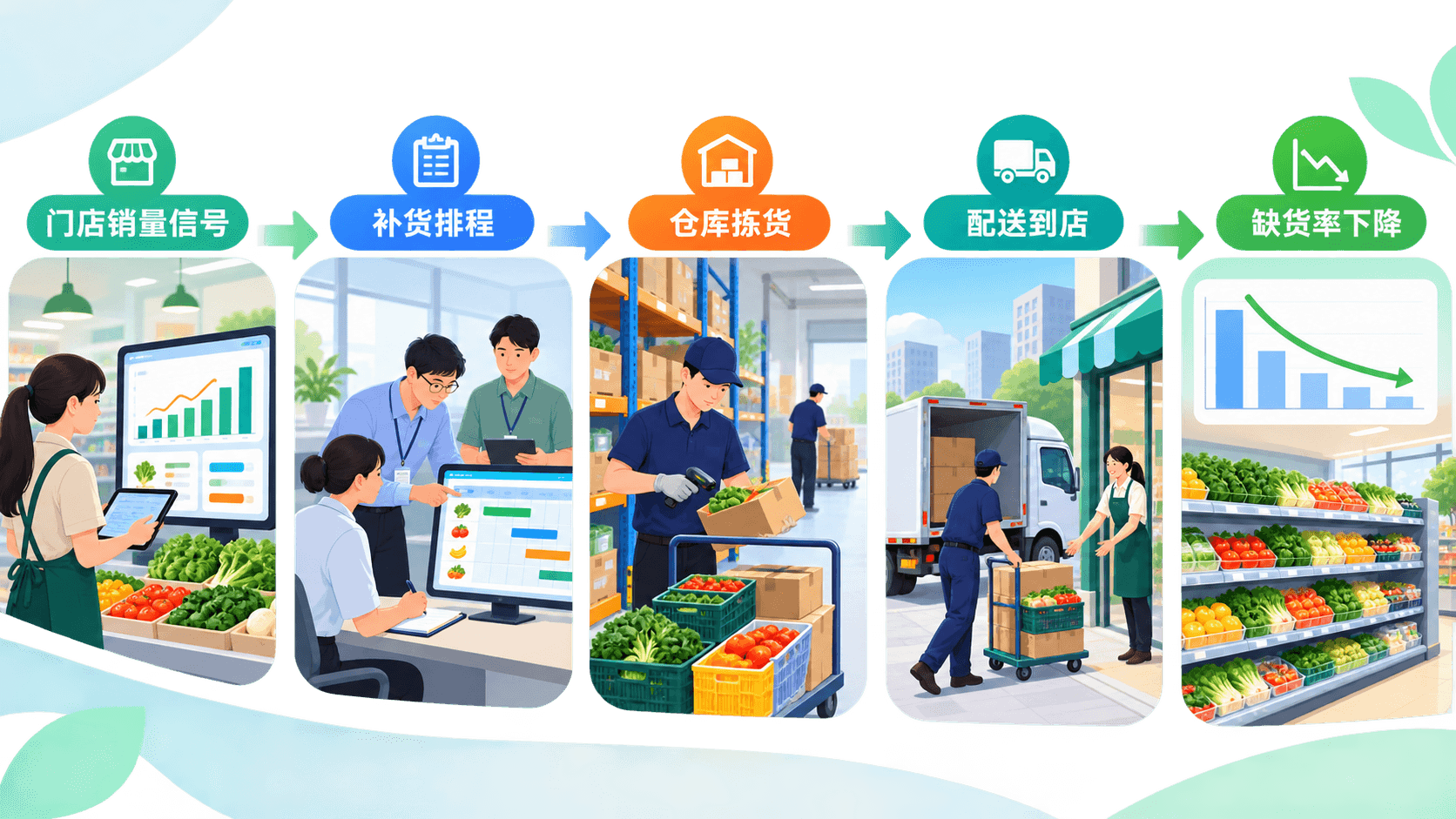

自提业务的履约链把这种依赖关系画得很直观:销售端的需求信号会影响补货排程,排程影响仓库拣货,配送到店后才可能降低缺货。它不是团队的结构图,却说明了一个事实:前一环的状态不清,后一环即使努力也难以独立完成结果。

在邻里优选项目中,最小的团队边界不是“参加例会的人”,而是对“用户能否顺利完成自提”有直接影响的人。把边界划得过窄,会遗漏客服的真实反馈;划得过宽,则会让每件小事都需要所有人到场。一个实用的判断方式是:某人的信息、决定或动作若缺席,会不会显著改变结果?会,就应该进入协作链。
团队不是把每个人的职责揉成一团,而是让职责之间的接口清楚可见。分工越专业,越需要把接口、交接信号和共同结果说得具体。
组织不必把所有工作都改造成同一种团队。重复、稳定、流程明确的工作,常由相对固定的作业团队承担;需要在有限期限内整合多种专业知识的任务,更适合项目团队;当问题跨越部门边界且需要持续改进时,临时的改进小组或网络式协作会更有效。关键不是名称,而是任务的不确定性、依赖程度和持续时间是否匹配。
林清没有把门店经理全部拉进核心项目组。她保留四名直接负责设计、开发、上线和反馈闭环的人作为核心成员;门店经理在规则确认与试运行时参与;法务和财务只在涉及合规、结算的决策点被征询。这样既保留了必要的专业输入,也避免了用大会议替代协调。
这里有一个常见误区:远程协作的问题并不只是“沟通次数不够”。当成员看不到同一份状态、无法判断谁拥有下一步、也不知道何时应升级时,增加会议只会增加噪声。对远程或跨部门团队而言,可追踪的决定记录和交接标准往往比更多同步会议更重要。
团队效能可以把它看成一条链:合适的人与资源提供起点,成员之间的沟通、协调和互相支援决定链条是否顺畅,最终既要看任务结果,也要看团队是否还保有下一次协作的能力。这个框架不是承诺“投入足够就必然成功”的公式;它提醒管理者,结果变差时不要只盯着个人能力,还要检查协作过程与任务条件。
第二周,工程师发现旧接口在高峰期可能延迟。原来的做法是把问题写进群里,等待某位负责人回应。林清改成一张协作卡:风险是什么、影响哪个用户环节、谁在何时验证、触发什么条件就升级。客服因此能提前准备解释话术,运营可以和门店确认人工兜底,工程师也不必独自承担跨部门取舍。

下面的演练让你在有限的协作时间里取舍。观察投入不同环节后,协作链的哪一处最先成为瓶颈。

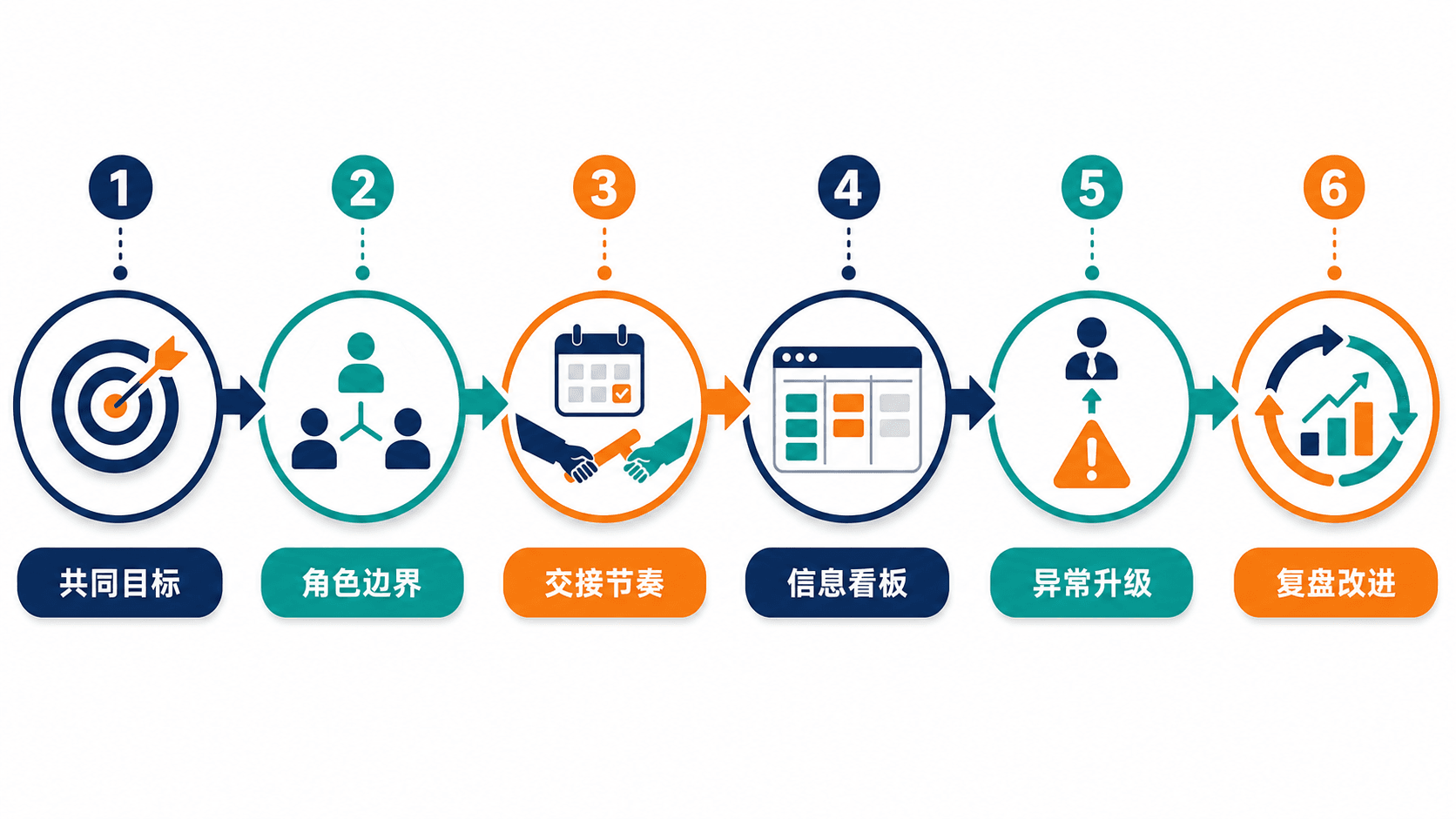

互动中的重点不是寻找唯一的“正确配比”。真实项目的约束会变化,但若目标、角色接口、风险暴露和复盘中有任一环节长期为零,团队就会用临时救火来弥补结构性缺口。把这些环节写出来,才有机会进行有依据的取舍。
高标准与心理安全并不矛盾。心理安全是成员相信自己提出担忧、承认不确定或请求帮助时,不会因此遭受羞辱或报复;它不是降低要求,也不是免除责任。对复杂、信息分散的工作,坏消息能否尽早出现,直接影响团队还有没有修正空间。
林清听到客服报告“连续三家门店反馈核销码失效”时,没有先问“为什么现在才说”,而是请客服描述出现条件,技术确认日志范围,运营核对门店版本。随后团队决定暂停相关门店的推送,并在两小时内给出用户替代路径。成员从这次处理学到:报告问题会带来分析和支持,而不是被贴上“添麻烦”的标签。
把安全感理解成“任何做法都可以”会削弱团队。更可靠的做法是同时明确行为底线和求助通道:蓄意违规要处理,能力或流程造成的失误要复盘,尚未确认的风险要被欢迎进入讨论。
上线后的复盘不应从“谁出了错”开始。更有价值的顺序是还原事实、比较原先假设与实际情况、找出流程中可改变的条件,再把一个明确改动带回下一轮工作。这样做能帮助团队形成对任务、角色和彼此工作方式的共同理解,也就是常说的共享心智模型。
邻里优选最终按时上线,但第一天仍出现了门店确认慢的问题。复盘后,团队没有笼统地要求运营“更及时跟进”,而是发现门店状态只在运营的表格里更新,客服和技术看不到。下一次迭代中,他们把状态字段放进共同看板,并约定超过十分钟未确认就自动提醒值班人。改变的是信息流,而不只是某个人的态度。
团队的产出也不该只看一次上线是否成功。至少还应观察两类信号:任务结果是否达到质量、时效和用户体验要求;成员是否仍愿意合作、能够继续承担下一轮任务。短期交付靠透支关系换来的“成功”,常会在下一次协作中以沉默、推诿或离开表现出来。
请选一个正在推进的跨角色任务,用下面三个问题做一次快速诊断:共同结果能否被所有人用同一句话复述?关键交接点是否有清楚的推进者、决定者和升级信号?最近一次坏消息出现后,团队的反应是分析与修复,还是归责与沉默?
当一个跨部门项目反复在交接处停滞时,最先值得补上的做法是什么?
